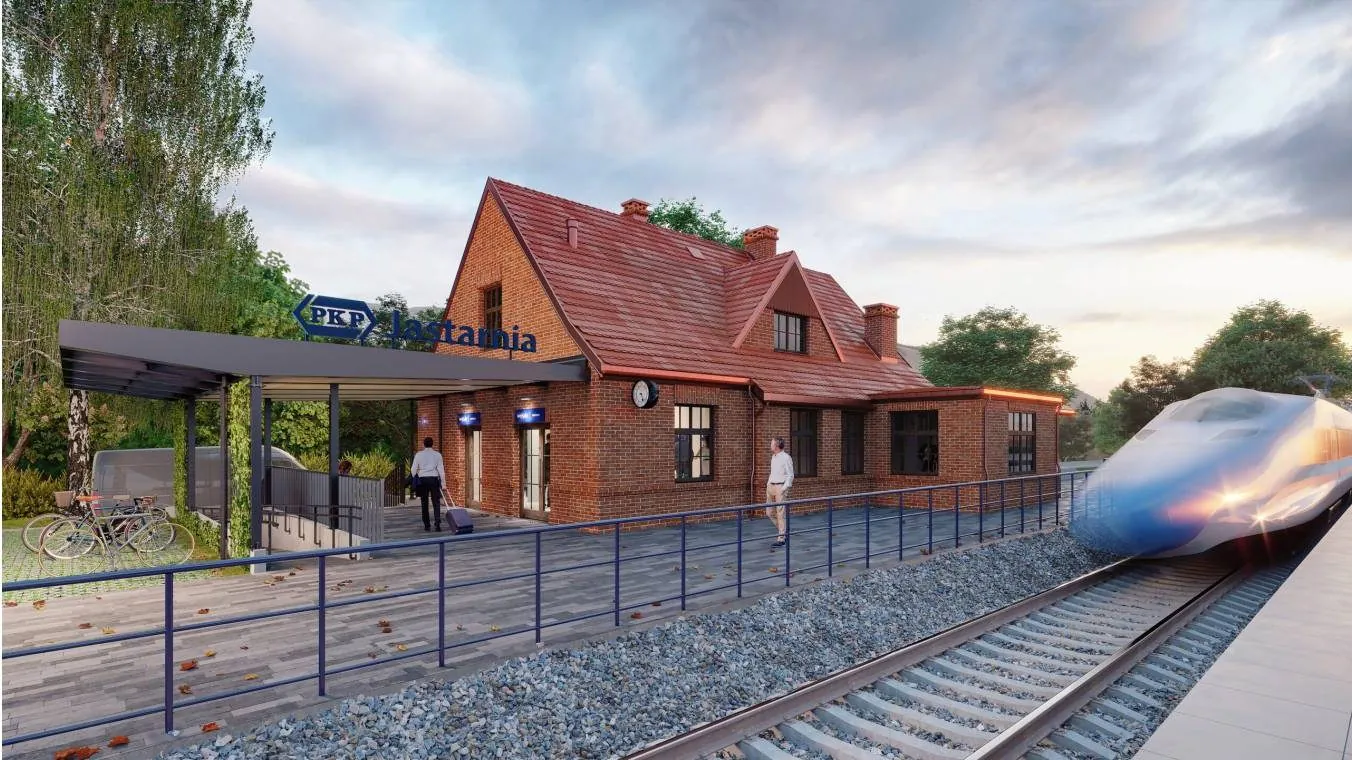

07 / 08 · Case study · zakończona
Dworzec kolejowy Jastarnia
Dworzec kolejowy Jastarnia przy ul. ks. Stefańskiego na Półwyspie Helskim to wpisany do rejestru zabytków budynek z 1924 roku w stylu kaszubskim o powierzchni użytkowej ok. 200 m², który Polskie Koleje Państwowe S.A. przebudowały w ramach Programu Inwestycji Dworcowych.
Przebudowę zaprojektowaliśmy od koncepcji po projekt wykonawczy i prowadziliśmy ją w nadzorze autorskim z myślą o dwóch rzeczach naraz, żeby zabytek odzyskał swój ceglany, historyczny charakter i żeby w niewielkim budynku zmieściło się wszystko, czego potrzebują pasażerowie i kolej.
Dworzec otwarto dla pasażerów 17 maja 2024 roku, po 19 miesiącach budowy, z nową poczekalnią i toaletami dostępnymi dla osób z niepełnosprawnościami, z lokalem komercyjnym w części, która wcześniej stała pusta, oraz z pomieszczeniami PKP Polskich Linii Kolejowych w ich dotychczasowej funkcji.
- 1924budynek
- 2019–20projekt
- 2022budowa od października
- 2024otwarcie 17 maja

01 · Tabelka
Dworzec Jastarnia: inwestor, skala i zakres pracy.
- ok. 200 m²powierzchni użytkowej, w całości wykorzystanej
- 11 mln złwartość inwestycji brutto
- 19 mies.budowy, o miesiąc krócej niż planowano
- 1924rok budowy zabytku
- Inwestor
- Polskie Koleje Państwowe S.A. (PKP S.A.)
- Obiekt
- Dworzec kolejowy Jastarnia, ul. ks. Stefańskiego, Jastarnia, Półwysep Helski
- Typ
- przebudowa dworca kolejowego z 1924 roku
- Ochrona konserwatorska
- rejestr zabytków województwa pomorskiego, nr 819
- Powierzchnia użytkowa
- ok. 200 m²
- Wartość inwestycji
- prawie 11 mln zł brutto
- Finansowanie
- Program Inwestycji Dworcowych, dofinansowanie z Programu Operacyjnego Infrastruktura i Środowisko
- Zakres prac PAKA.archi
- koncepcja, projekt budowlany, projekt techniczny, projekt wykonawczy, nadzór autorski, uzgodnienia
- Branże
- architektura, konstrukcja, instalacje sanitarne, instalacje elektryczne, branża drogowa
- Generalny wykonawca
- MERX sp. z o.o.
- Zespół PAKA.archi
- Kacper Matysiak, Paweł Balcerzak, Liudmila Rudz, Monika Szewczyk-Rokicka
- Projekt
- 2019–2020
- Realizacja
- od IV kw. 2022 do II kw. 2024
- Status
- zakończona, dworzec otwarty dla pasażerów 17 maja 2024 roku
02 · Case study
Dworzec, który w dużej części stał pusty
Dworzec w Jastarni działa sezonowo i według klasyfikacji PKP należy do kategorii dworców turystycznych, a dla nadmorskiej miejscowości jest budynkiem o dużym znaczeniu dla jej wizerunku. Przed przebudową mieściły się w nim kasy czynne w sezonie wakacyjnym oraz pomieszczenia PKP Polskich Linii Kolejowych (PKP PLK) (w tym nastawnia sterująca ruchem kolejowym), a pozostała część budynku stała niewykorzystana.
Inwestor chciał zmieścić w tym samym niewielkim budynku komfortową poczekalnię, dostępne toalety i lokal komercyjny bez naruszania działającej infrastruktury sterowania ruchem. Północno-zachodnia część z pomieszczeniami PKP PLK miała zostać wyremontowana z zachowaniem dotychczasowej funkcji, a całemu budynkowi należało przywrócić historyczny charakter. Uporządkowania wymagało też otoczenie dworca, na którego działce stał szalet miejski w złym stanie technicznym.
Dworzec jest wpisany pod numerem 819 do rejestru zabytków prowadzonego przez Pomorskiego Wojewódzkiego Konserwatora Zabytków, więc projekt przebudowy wymagał uzgodnień konserwatorskich. Dokumentacja dworca w Jastarni musiała ponadto spełnić wymogi finansowania unijnego, ponieważ przebudowę zrealizowano z dofinansowaniem z Programu Operacyjnego Infrastruktura i Środowisko.

03 · Case study
Poczekalnia, lokal i nastawnia pod jednym dachem
Jak pracujemy · 01
Projekt przebudowy dworca w Jastarni zaczęliśmy od podziału budynku między użytkowników tak, żeby każda część mogła działać samodzielnie. Pomieszczenia PKP PLK w części północno-zachodniej wyremontowaliśmy z zachowaniem ich funkcji, poczekalnię z dostępnymi toaletami zaprojektowaliśmy od nowa, a w części zachodniej zaplanowaliśmy lokal komercyjny z oddzielnym wejściem od południa. Szalet miejski, w złym stanie technicznym i bez walorów estetycznych, przewidzieliśmy do rozbiórki.
Całą dokumentację, od koncepcji przez projekt budowlany i techniczny po projekt wykonawczy, przygotowaliśmy w latach 2019–2020 razem z projektami konstrukcji, instalacji sanitarnych i elektrycznych oraz branży drogowej, a koordynację między branżami i uzgodnienia prowadziliśmy u siebie.
Historyczne detale dworca w Jastarni odtworzyliśmy na podstawie archiwalnych zdjęć. Ceglanej elewacji przywróciliśmy pierwotny wygląd przy użyciu współczesnych materiałów, z subtelną tektoniką ścian, a drewnianą stolarkę okienną zaprojektowaliśmy z podziałami wiernymi oryginałowi. Wróciły też detale belek podtrzymujących zadaszenie niższej części dworca, miedziane rynny i parapety oraz oszalowania szczytów lukarn, a wiązania kominów rozrysowaliśmy wspólnie z wykonawcą tak, żeby również one zyskały architektoniczną formę. Urządzenia klimatyzacyjne na elewacji obudowaliśmy ażurowymi elementami w kolorach elewacji.

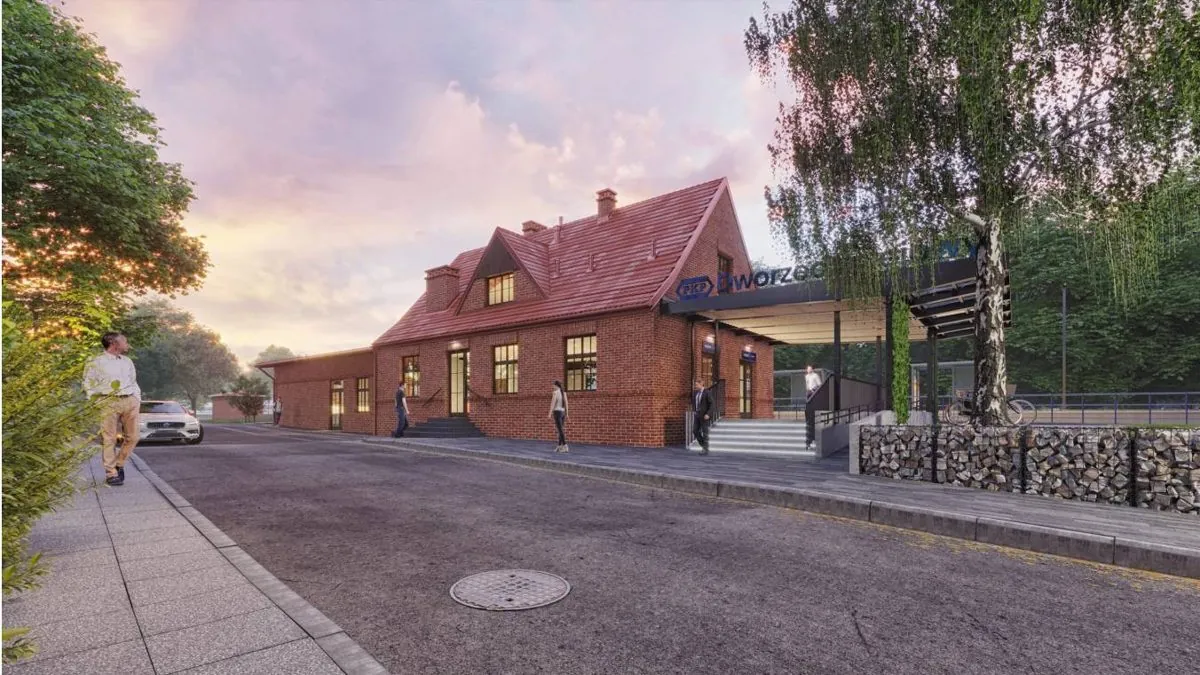

Najbardziej widoczną decyzją projektową była wiata nad strefą wejściową. PKP S.A. modernizowały w tym samym czasie kilka dworców na linii helskiej i każdy z nich otrzymał nowe zadaszenie wejścia. Na dworcu w sąsiedniej Kuźnicy, zbudowanym w 1927 roku, wybrano rozwiązanie tradycyjne, czyli wiatę krytą ciemnoszarą blachą, tak jak niższa część budynku, żeby wtapiała się w jego bryłę. Dla Jastarni zaproponowaliśmy wiatę jako czytelnie współczesny element, ze stalową konstrukcją malowaną na grafitowo, przeszklonym dachem i aluminiową podsufitką w kolorze złotego dębu. Lekka, przezroczysta forma nie konkuruje z ceglaną elewacją i nie zasłania historycznej bryły, a podświetlany napis z nazwą dworca na szklanym dachu stał się nowym znakiem rozpoznawczym stacji.
04 · Case study
Dworzec otwarty przed sezonem wakacyjnym 2024
Realizacje
Zmodernizowany dworzec kolejowy Jastarnia otwarto dla pasażerów 17 maja 2024 roku, przed sezonem wakacyjnym. Budowa dworca w Jastarni ruszyła w październiku 2022 roku i trwała 19 miesięcy, o miesiąc krócej, niż zakładało PKP S.A. Budynek odzyskał ceglany, historyczny wygląd dzięki elewacji z ręcznie formowanych płytek klinkierowych w kolorze naturalnej cegły, brązowej stolarce, ceramicznej dachówce i miedzianym obróbkom.
W ok. 200 m² powierzchni użytkowej dworca w Jastarni mieszczą się dziś poczekalnia, toalety, lokal handlowo-usługowy i pomieszczenia PKP PLK, a wykorzystana jest cała powierzchnia budynku. Dworzec jest w pełni dostępny dla osób z niepełnosprawnościami dzięki dedykowanej toalecie, podjazdowi dla wózków, planom dotykowym, oznaczeniom w alfabecie Braille’a i ścieżkom prowadzącym dla osób niewidomych.
Koszty eksploatacji dworca w Jastarni ograniczają oświetlenie LED, zbiornik retencyjny na deszczówkę i system inteligentnego zarządzania budynkiem, który optymalizuje zużycie energii i wody oraz nadzoruje bezpieczeństwo obiektu. Po otwarciu Dziennik Bałtycki napisał, że zaniedbany dworzec przestał wreszcie psuć wizerunek turystycznej Jastarni.
05 · Komentarz
Zdanie biura.
„Jastarnia to mały dworzec o dużym znaczeniu dla wizerunku miejscowości, dlatego bardzo nam zależało, żeby był przede wszystkim wygodny i dobrze przemyślany, od poczekalni i toalet po lokal komercyjny i pomieszczenia kolei, a przy tym odzyskał swój historyczny, ceglany charakter. Do historii budynku podeszliśmy z szacunkiem, a nowoczesny akcent zostawiliśmy wiacie, na tyle lekkiej i przeszklonej, że na pierwszym planie wciąż jest ceglana elewacja z lat dwudziestych.”
06 · Zespół
Kto projektował dworzec w Jastarni?
- 01Kacper Matysiakwspółzałożyciel, architekt
- 02Paweł Balcerzakwspółzałożyciel, architekt
- 03Maciej Zaforymskipartner, starszy architekt
- 04Liudmila Rudzarchitekt BIM
- 05Monika Szewczyk-Rokickaarchitektka, projektantka wnętrz
07 · Inne realizacje
Poznaj więcej naszych projektów
08 · Kontakt
Porozmawiajmy o Twojej inwestycji.
Zapytania ofertowe w PAKA.archi prowadzi Kacper Matysiak, współzałożyciel i architekt. Do pierwszej rozmowy wystarczy adres działki oraz miejscowy plan zagospodarowania przestrzennego albo decyzja o warunkach zabudowy. Jeśli masz już założenia, na przykład docelowy PUM albo liczbę mieszkań, przyślij je mailem na biuro@paka.archi. Odpowiadamy w ciągu 2 dni roboczych.
